防爆电伴热带安装全攻略:从入门到精通的规范指南
在严寒的冬季或特殊工业环境中,管道冻结、介质凝固常常成为困扰工程师的难题。想象一下,某化工厂因管道冻结导致生产中断,每小时损失高达数十万元——这样的场景并非虚构,而防爆电伴热系统正是解决这类问题的"温度卫士"。本文将带您深入了解防爆电伴热带的专业安装步骤,让您轻松掌握这项看似复杂实则系统的工程技术。
"工欲善其事,必先利其器",在开始安装防爆电伴热带前,充分的准备工作相当于为整个工程"体检"。我曾参与过某油田的伴热系统改造项目,由于前期检查不到位,导致后期返工,教训深刻。
环境评估是第一步。需要确认安装区域是否属于爆炸性危险环境(如1区或2区),这将直接决定选用哪种防爆等级的电伴热带。就像医生诊断病情一样,我们要用专业的眼光"诊断"现场环境温度、湿度、腐蚀性等因素。
材料检查同样关键。打开电伴热带包装时,要像鉴宝专家一样仔细检查:绝缘层是否完好?金属编织屏蔽层有无损伤?用2500V兆欧表测试绝缘电阻,确保不低于20MΩ(1000VDC)。记得有一次,我们在某制药厂项目中发现一批电伴热带绝缘值偏低,及时更换避免了后续大麻烦。
工具准备清单:
兆欧表(摇表)
防爆压敏胶带/铝箔胶带
尼龙扎带(严禁金属丝!)
防爆接线盒、尾端盒
硅橡胶密封胶
个人防护装备
管道预处理常被忽视。某食品厂安装案例中,未清理管道焊缝毛刺导致多处伴热带绝缘破损。正确做法是彻底清除管道油污、锈迹和毛刺,就像给管道"洗脸"一样认真。
安装防爆电伴热带就像进行一场精密的外科手术,每个步骤都关系着系统的"生命体征"。根据GB50254-96《爆炸和火灾危险环境电气置施工及验收规范》,我们总结了以下关键步骤:
电伴热带通常敷设在管道水平中心线下方45度位置——这个角度不是随意定的,而是经过热力学计算的最佳传热角度。在某LNG项目中发现,偏离这个角度会导致热效率下降15%以上。
管道直径 | 建议伴热带数量 | 敷设方式 |
---|---|---|
<50mm | 1根 | 单侧45度 |
50-100mm | 1-2根 | 对称敷设 |
>100mm | 2根以上 | 螺旋缠绕 |
固定技巧:先用压敏胶带每50cm初步固定,就像给管道"系鞋带"一样均匀施力。弯头、阀门处要像包粽子一样增加固定点,预留适当余量(法兰处预留0.5m,阀门处预留0.8-1m)。
法兰与阀门是事故高发区。某炼油厂事故分析显示,80%的故障发生在这些部位。正确做法是避开法兰正下方,采用"绕行"策略,就像给这些复杂部位"量身定做"伴热方案。
非金属管道需要特殊照顾——在管道与伴热带间加装铝箔胶带,相当于给热量传递搭建"高速公路",可提升30%传热效率。

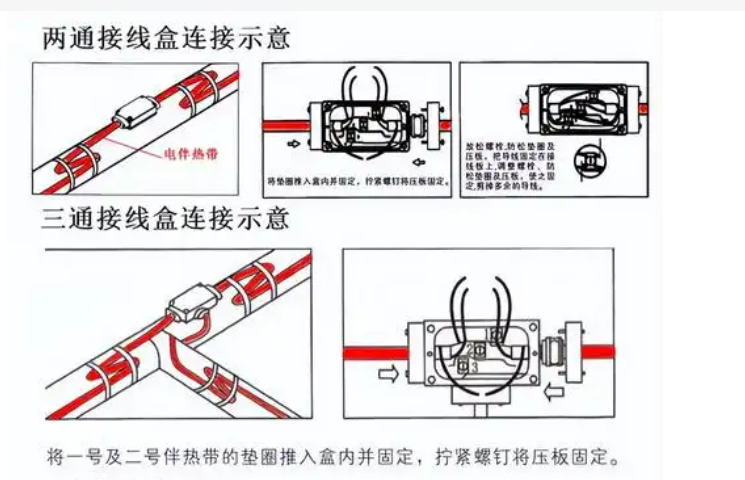

接线盒安装是技术含量最高的环节。在某化工厂项目中,我们采用"三明治"密封法:先垫密封圈,接线后涂硅橡胶,最后拧紧防爆外壳,确保万无一失。
接地处理是生命线。屏蔽型电伴热带需剥离25cm屏蔽层单独接地,接地电阻应小于4Ω——这相当于给系统安装"避雷针"。
安装完成后的测试就像学生的期末考试,某电厂案例告诉我们,跳过这个环节可能付出惨痛代价。
分阶段测试表:
测试阶段 | 测试项目 | 标准要求 | 工具方法 |
---|---|---|---|
安装前 | 绝缘电阻 | ≥20MΩ | 2500V兆欧表 |
安装后 | 连续性测试 | 无断路 | 万用表 |
通电前 | 绝缘复测 | ≥20MΩ | 2500V兆欧表 |
运行测试 | 泄漏电流 | ≤30mA | 钳形表 |
最终验收 | 温度分布 | 符合设计 | 红外热像仪 |
常见故障排查:
跳闸问题:先检查是否超过最大使用长度(一般≤50-100m)
局部过热:检查是否有交叉重叠或金属绑扎
完全不热:用万用表测量首尾端电阻
好的维护相当于给系统"养生",某石化企业通过规范维护将伴热系统寿命从5年延长至10年以上。
季节性维护清单:
春季:检查保温层防水状况
入冬前:全面电气测试
每季度:接线盒密封检查
突发状况应急指南:
立即断电
隔离故障段
使用专用修补套件
修复后重新测试绝缘
防爆电伴热系统安装既是一门科学,也是一门艺术。记住三个关键词:规范(遵循GB标准)、细节(特殊部位处理)、验证(严格测试)。某工业园区总工程师曾说:"把伴热系统当作生命线来对待,它就会成为你最可靠的温度卫士。"
通过本文的系统介绍,相信您已经掌握了防爆电伴热安装的"通关密码"。在实际操作中遇到特殊问题时,不妨回想这些基本原则,或咨询专业厂家——毕竟,安全无小事,防爆工程更是如此。
